      行測數量關系:巧用方法解工程問題
      2024-03-19 11:52
      來源:政華公考

      行測數量關系:巧用方法解工程問題

      前言

      行測數量關系一直是很多考生頭疼的部分,由于時間緊張留給數量關系的時間也是有限的。如何利用有限的時間得到更多的分數呢這就要求我們要學會挑一些性價比高的題比如工程問題去做。因為工程問題題型特征明顯、解題思路比較單一、計算簡單、考查頻率高。到底如何求解工程問題呢下面就來詳細講解一下

      題型特征

      一、什么是工程問題

      工程問題是研究工作總量、工作效率和工作時間三者關系的一類問題,三者關系為“工作總量W=工作效率P×工作時間t”。

      二、解題方法

      特值法

      例題1:一項工程甲單獨做20天完成乙單獨做30天完成。現兩人合作,中間甲休息了4天,乙休息了若干天,結果16天完成,則乙休息的天數是:

      A.4

      B.3

      C.5

      D.6

      【答案】A【解析】設工作總量為60,則甲的工作效率是60÷20=3,乙的工作效率是60÷30=2。二人合作,甲做了12天,則甲的工作量是3×12=36,則乙做了60-36=24的工作量,則乙工作的天數是24÷2=12。所以乙休息的天數是16-12=4天。

      總結:題目中只給了各個主體的完工時間,效率和工作總量都是未知,一般將工作總量設為完工時間的最小公倍數。

      例題2甲工程隊與乙工程隊的效率之比為4:5,一項工程由甲工程隊先單獨做6天,再由乙工程隊單獨做8天,最后由甲、乙兩個工程隊合作4天剛好完成,如果這項工程由甲工程隊或乙工程隊單獨完成,則甲工程隊所需天數比乙工程隊所需天數多多少天   )?

      A.3

      B.4

      C.5

      D.6

      【答案】C【解析】設甲、乙工作效率分別為4、5,則這項工程的任務量為4×6+5×8+4+5×4=100。甲單獨完成需要100÷4=25天,乙單獨完成需要100÷5=20天,所求為25-20=5天。故本題選C。

      總結:題干給出效率比或隱含效率比時,一般根據效率比設各主體的效率。

      例題320人修筑一條公路,計劃15天完成。動工3天后抽出5人植樹,留下的人繼續修路。如果每人工作效率不變,那么修完這段公路實際用多少天   )?

      A.20

      B.18

      C.17

      D.19

      【答案】D【解析】設每人每天修公路的工作量為1,則根據題意20人一天的工作量為20,公路的工作量是20×15=300。動工3天完成了3×20=60,剩余工作量是300-60=240,完成修公路還需要240÷20-5=16天,所以修完這條公路實際用了3+16=19天。

      總結:已知多個主體的效率相同時,一般設每個主體的效率為1。



      如何輕松解決工程問題

      一、普通工程問題

      解題策略:利用基本公式,工作總量=工作效率×工作時間,建立等量關系求解。

      1某工程隊計劃在某一時間內修一條路。若每天修200米,則還剩下1000米若每天修250米,則可多修200米。這條路總長是多少   )?

      A.5800

      B.6000

      C.6200

      D.6400

      【答案】A【解析】題干描述了兩種不同方式完成同一個工程,故可以通過工作總量相等建立等量關系,由于時間未知,我們可以假設原計劃時間為t,第一種方式的工作總量表示為200t+1000,第二種方式為250t-200,200t+1000=250t-200,解得t=24天,代入第一種方式中總量200×24+1000=5800米。故本題選A。

      二、多者合作問題

      解題策略:梳理題干描述的不同合作方式,合理利用特值,再進行求解。

      2一項工程,甲乙合作完成需要42天,乙丙合作完成需要30天,甲丙合作完成需要35天。現安排三人合作17天,然后由甲丙合作完成剩余工作,最后根據三人實際完成的工作量支付報酬。問丙獲得的報酬約為乙的多少倍   )?

      A.1.7

      B.1.9

      C.2.1

      D.2.3

      【答案】C【解析】根據題意,設工作總量為42、30、35的最小公倍數210,則甲乙的工作效率之和為210÷42=5,乙丙的工作效率之和為210÷30=7,甲丙的工作效率之和為210÷35=6,則甲的效率為2,乙的效率為3,丙的效率為4。結合題目條件,三人合作17天,完成的工作量為2+3+4×17=153,剩余工作量為210-153=57,還需要57÷6=9.5天可以完成。乙實際完成的工作量為17×3=51,丙實際完成的工作量為17+9.5×4=106,則所求為106÷51≈2.1倍。故本題選C。

      小妙招:題干給出多個主體的完工時間,將多個主體完工時間的最小公倍數設為工作總量,再進行求解。

      3:甲、乙兩人工作效率之比為3∶4。一項工作,甲單獨做需要120天剛好完成。現安排兩人合作,按照甲單獨工作2天、乙單獨工作2天、甲單獨工作1天、乙單獨工作1天……的順序交替工作,直至完成工作。問,乙一共工作了多少天   )?(不足一天按一天算

      A.50

      B.51

      C.52

      D.53

      【答案】B【解析】根據題意,設甲、乙兩人的工作效率分別為3和4,則工作總量為3×120=360。實際工作中,每2+2+1+1=6天一個周期,每個周期完成的工作量為3×2+4×2+3+4=21,360÷21=17……3,說明17個周期之后還剩下3的工作量,接下來輪到甲工作,剛好用1天完成剩余工作。則所求為17×2+1=51天。故本題選B。

      小妙招:題干直接給出效率比,根據效率比設效率為未知數或特值,再進行求解。



      采取設特值的方法求解

      工程問題在考查時,題型形式五花八門,但是,萬變不離其宗,其考查的核心都是:工作總量=工作效率×工作時間。在解題時,通常可以采取設特值的方法求解。常見的設特值方式有兩種:

      一、已知多個主體的完工時間,設工作總量為“1”或為多個完工時間的最小公倍數。

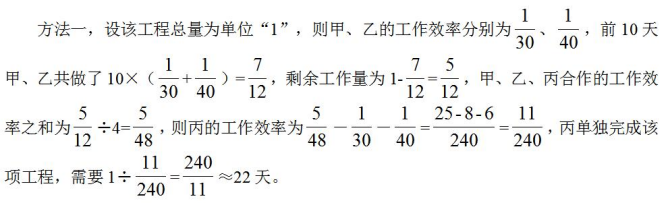

      某項工程,甲施工隊單獨干需要30天才能完成,乙施工隊需要40天才能完成。甲、乙合作干了10天,因故停工10天,再開工時甲、乙、丙三個施工隊一起工作,再干4天就可全部完工。那么,丙隊單獨干需要大約   天才能完成這項工程。

      A.21

      B.22

      C.23

      D.24

      【答案】B



      方法二,設該工程總量為12030和40的最小公倍數,則甲、乙的工作效率分別為4、3。前10天甲、乙共做了10×4+3=70,剩余工作量為120-70=50,甲、乙、丙合作的工作效率之和為50÷4=12.5,則丙的工作效率為12.5-7=5.5,丙單獨完成該項工程,需要120÷5.5≈22天。故本題選B。

      根據例題的兩種解法我們可以發現,當題干中給多個主體的獨立完工時間時,兩種方法都需要通過設特值的工作總量求解出工作效率,進而求解最終的問題,但在第一種解法中,所求出的工作效率為分數,計算時還需要進行通分,較為麻煩,并且容易出錯,而第二種方法中,可以效率幾乎是整數,計算時更簡潔,因此,在題干中給多個主體的獨立完工時間時,推薦大家設工作總量為多個完工時間的最小公倍數。

      二、已知多個主體的效率比,將效率特值為最簡比的數值。

      甲、乙、丙三個工程隊的效率比為6∶5∶4,現將A、B兩項工作量相同的工程交給這三個工程隊,甲隊負責A工程,乙隊負責B工程,丙隊參與A工程若干天后轉而參與B工程。兩項工程同時開工,耗時16天同時結束。問丙隊在A工程中參與施工多少天   )?

      A.6

      B.7

      C.8

      D.9

      【答案】A解析設甲、乙、丙三個工程隊的效率分別為6、5、4,故工作總量為6+5+4×16=240,A工程的工作量為240÷2=120。則有120=6×16+4×t,解得t=6天。故本題選A。

      通過上面兩道題,大家也可以發現,雖然工程問題的題干看起來比較復雜,但考查內容非常固定,就是工作總量、工作效率、工作時間三者之間的關系,只要大家在做題時,明確題干所求和所給量,用對應的解題方法求解即可。
